SZ系列直线振动给料机是选矿生产线中的常用设备,它通过振动进行物料输送,由于设备在启动和停止过程中容易发生共振,配件易松动,因此设备的基础和紧固件均应当正确安装,什么样才是正确的方式呢?我们一起看看。
01、安装前请注意
安装前,我们要确认
项目基础符合韶瑞重工提供的基础文件中的施工标准。
项目基础的重量应至少比给料机重3倍,以降低共振频率,同时缩短共振持续时间。
弹簧座应固定在地脚螺栓上,用两个螺母或焊牢在预埋钢板上。
警告:请勿在给料机的主体上安装焊接任何辅件(例如料斗、漏斗、操作平台等)。这些部件必须固定在它们各自的支撑结构上,但一定不能与给料机接触。
02、具体的安装要求
在启动和停止给料机的时间里,设备会出现不规则的摆动,需要确保振动单元、其他结构和设备之间留有足够的可用空间。因此我们有一些具体的安装要求:
确认给料槽静止时所需的最小空间
a.侧面: 50mm
b.纵向: 80mm
c.垂直方向: 100mm
激振器下方的支柱或其他结构不得与给料槽相接触。
料斗“B”的出料口应小于振动单元“A”的宽度,如下图所示:
若安装有链条或出料导向装置让进料顺畅流动,料斗出料口不应伸长至太靠近给料机底板的位置。
进料溜槽(料仓)的设计应能承载部分进料,落料点不能直接冲击到设备槽体上,使设备获得更长的使用寿命。
所有设备必须符合当地的安全规定。
注意:禁止在两侧板焊接。否则将不为设备提供保修。

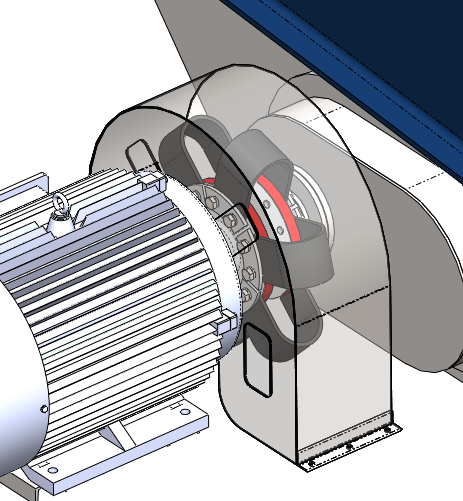

03、连轴器的安装
请按照如下正确组装顺序安装联轴器:
①黑色联轴器留在内部
②中央部分的橡胶带
③固定盘,留在外部。主机安装后,空载状态主机轴比电机轴高0-20mm。

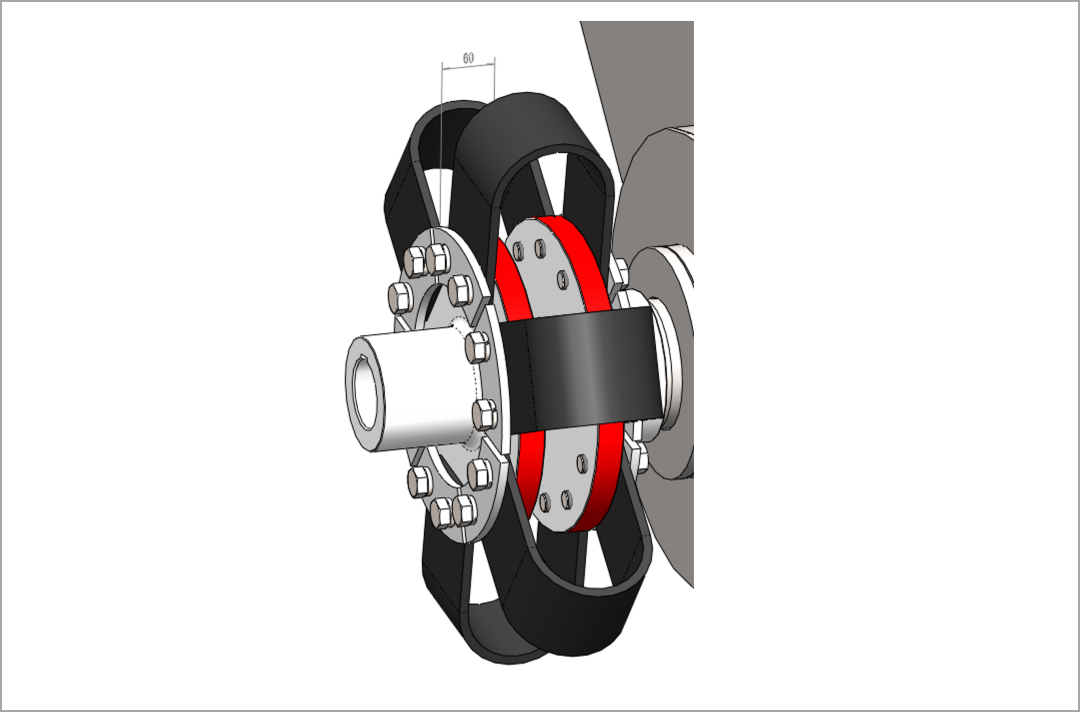

参考距离如下图所示:
④ 安装联轴器后,安装防护罩,防止联轴器转动部件造成人员受伤。

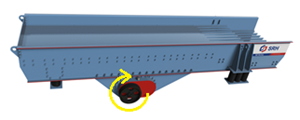

最后,请注意将电机按照如下示意方向旋转:
