选矿车间秋季大停车圆满完成
2015-11-02来源:环球破碎机网
选矿车间按计划于26日实施秋季大停车作业,为确保本次秋停工作顺利进行,车间高度重视认真组织、明确安全、质量负责人,克服时间紧任务重停水时间短等诸多不利因素,全力组织人员进行检修,车间为保证秋停每项工作都能够顺利进行,加强组织领导,成立车间春停领导小组,设立以车间主任赵言勤为组长,曾繁华、陈诺为副组长,相关职能人员及班组为成员的工作组,明确责任到每个人,统一调度指挥,明确工作要求、安全措施、停水停电时间及各部注意事项,将全部项目及要求印刷成册发给检修班组及职能组人员,确保了秋停每项工作的按期完成。
选矿车间秋季大停车于10月26日--27日按期完成,其中碎矿系统计划项目5项,计划外新增3项,磨矿系统计划14项,计划外新增1项,过滤系统计划42项,计划外新增8项,电气系统计划47项,计划外新增3项,水泥施工计划2项。其他附属设备计划4项,车间秋停共实施项目130项,计划项目全部完成。
今年秋停工作主要集中在过滤系统,过虑铆焊班班长柳甦带领班组,秋停前明确项目落实责任,每项工作都有专人负责,为保证第二天来水前管路工作能全部完成,班组连续作业近18个小时,保质保量的的完成了过虑管路系统50项工作。

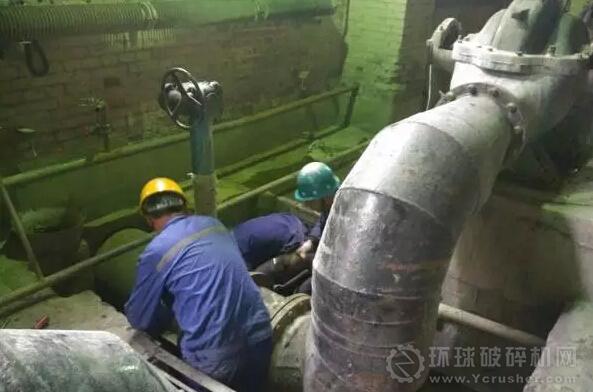

环水泵站秋停共更换蝶阀6个,蝶阀工作的进度及质量将直接影响第二天的转车,叶板班班长郭宁首次带队更换,6名职工克服种种困难连续作业14个小时,全部更换完毕。在更换蝶阀时泵池内沉淀
尾矿倒灌,参加工人员不等不靠,潜水泵抽不动的人工往出挖,蝶阀更换完后,工人满身是泥,衣服和鞋全都湿透没有一人休息,连续工作到夜间20点完成了全部蝶阀的更换。

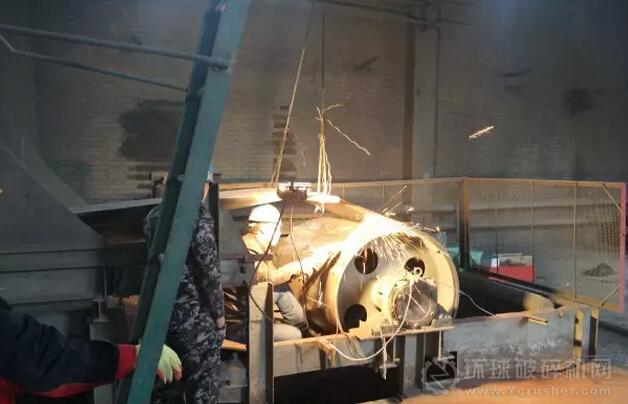

此次秋停外委施工5#皮带大轮挂胶,作业过程中车间主任赵言勤、设备主任曾繁华、车间安全员郝世军亲自到现场协调相关安全工作,点检员王长和监督施工质量同时配合其工作一直到凌晨,车间克服秋停项目多人员少,抽调碎矿钳工数人配合其工作,确保了5#皮带大轮挂胶工作的按时安全的完成。
这次秋停时间紧任务重,工作项目繁多,但在车间领导精密指挥矿部门通力配合及检修各班组的全力工作下,圆满的完成了全部秋停项目,为选矿今冬明春的生产任务完成奠定有利基础。
