六月的天台大地,草木葱茏,生机勃发,项目建设掀起新热潮。
在浙江天台抽水蓄能电站项目施工现场,近3000名工人奋战一线,有条不紊地进行库盆开挖、引水隧洞压力钢管安装、机组混凝土浇筑等作业。
该项目是国家“十四五”重点实施项目、省“十四五”期间规划的重大建设项目,总装机容量170万千瓦,总投资约107.41亿元,主要建设上下两个水库、输水系统、地下厂房、地面开关站等,投产后将承担浙江电网调峰、填谷、调频、调相、储能、紧急事故备用等任务,并为华东电网提供灵活调度能力。
“努力使该项目在明年底实现首台机组投产发电,是我们的目标。”三峡建工浙江天台抽水蓄能有限公司副总经理景茂贵说,今年以来,他们加大了人力、设备等方面的投入,加快了工程建设步伐。
在该项目下水库施工现场,记者留意到,一车车从料场开挖出来的石料正运往大坝部位进行填筑、压实,在100多台各类工程
机械设备密切配合下,横在两侧山体之间的大坝逐渐“长高”。
“下水库大坝填筑进度,关系到下一步面板混凝土浇筑及蓄水目标任务,是工程建设的关键节点之一。目前,现场工人3班倒、24小时不停歇作业,每天至少填筑1万立方米。”三峡建工浙江天台抽水蓄能有限公司工程管理部主任杨葛介绍。
他们正以创建精品工程为目标,努力将该项目打造成标杆工程,全力攻坚克难。像岩锚梁浇筑,锚杆和钢筋制安量大,为确保连续浇筑,项目管理人员强化了预埋件安装,混凝土拌和、浇筑、冷却、拆模以及养护等过程管理,严格控制混凝土入仓温度(不高于18℃)和冷却水温度,实现单日最高浇筑5仓混凝土。目前,已实现岩锚梁“镜面”效果,人像、建筑设施清晰可见。

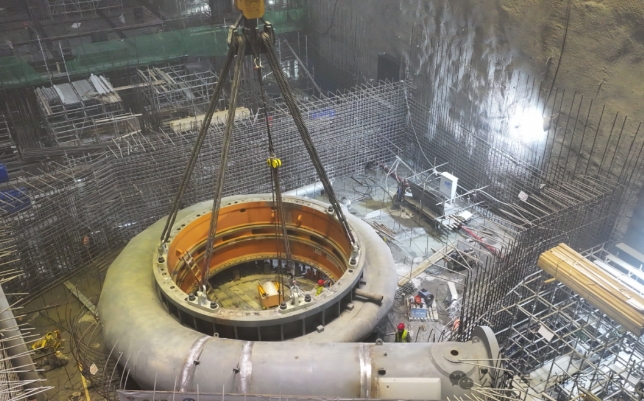

不久前,该项目顺利完成了1号机组座环、蜗壳与蜗壳延伸段在安装间焊接成整体后一次性吊装。这是国内抽水蓄能领域开发并成功使用的创新型工法。与传统工法相比,至少节约10天直线工期。
“再大的困难,我们都要想尽一切办法去解决,决不退缩。”景茂贵说。
截至6月25日,该项目累计完成投资约32亿元,力争7月完成下水库大坝填筑,10月完成上水库大坝填筑、地下厂房1#机组土建向机电交面工作,为电站明年年底首台机组投产发电打下坚实基础。
