一、拟在建项目信息分享
南平市生活垃圾焚烧发电厂建设一期项目(ppp)
预算投资总额:29288.5万元
进展阶段:报批可研
项目所在地:福建省南平市
项目建设详情:南平市生活垃圾焚烧发电厂建设一期项目(ppp),该项目位于福建省南平市。项目焚烧处理生活垃圾600t/d。分两期建设,一期300t/d,采用1×300t/d焚烧线;同时一期增设日处理25吨餐厨垃圾和日处理50吨污泥的处理设施。项目一期总投资29288.5万元;项目总投资为35395万元。
具体进展情况:
1、手续办理情况:该项目立项、可研已完成,环评、安评、能评尚未办理,后期由PPP单位负责。
2、设计完成情况:该项目设计尚未开始,具体招标时间尚未确定。
3、土建施工情况:该项目主体工程尚未施工,具体施工时间尚未确定。
4、设备采购情况:该项目设备尚未采购,具体采购时间尚未确定。
5、其它情况说明1:该项目土建部分均在一期建设时一次性建成(包括餐厨垃圾和污泥处理设施);安装部分中,地磅称量系统、辅助燃料系统、渗沥液系统、盐水系统、冷却塔、餐厨垃圾处理系统、污泥干化处理系统在一期建设时一次性建成,其余安装设备在二期建设。
6、其它情况说明2:该项目PPP资格预审招标报名时间已截止,目前正在评标。
7、2017-5-27跟踪记录:该项目增加了业主单位的联系人及联系方式。
业主单位:
南平市城市公用事业管理局
河北承德县生活垃圾焚烧发电项目
预算投资总额:40000万元
进展阶段:报批立项
项目所在地:河北省承德市
项目建设详情:河北承德县生活垃圾焚烧发电项目,该项目位于河北省承德市。项目建设日处理生活垃圾800吨的焚烧发电厂,配置2×400吨/日的垃圾焚烧炉排炉和15MW汽轮发电机组,项目用地100亩。项目总投资40000万元。
具体进展情况:
1、手续办理情况:该项目正在办理立项手续。
2、设计完成情况:该项目设计尚未开始,具体招标时间尚未确定。
3、土建施工情况:该项目主体工程尚未施工,具体施工时间尚未确定。
4、设备采购情况:该项目设备尚未采购,具体采购时间尚未确定。
5、2017-5-23跟踪记录:该项目增加了业主单位的联系人及联系方式。
业主单位:
安徽盛运环保(集团)股份有限公司北京总部
杨凌450t/d垃圾焚烧发电项目
预算投资总额:28856万元
进展阶段:正编可研
项目所在地:陕西省咸阳市
项目建设详情:杨凌450t/d垃圾焚烧发电项目,该项目位于陕西省咸阳市。项目规划占地面积约62亩,450t/d垃圾发电垃圾、储存系统、2×225t/d中温中压机械炉排焚烧锅炉、1套8MW汽轮发电机组、烟气净化系统、垃圾渗滤液处理系统等。项目总投资28856万元。
具体进展情况:
1、手续办理情况:该项目正在前期可研手续,可研由西北电力设计院负责。
2、设计完成情况:该项目尚未开始,后期模式未确定。
3、土建施工情况:该项目主体工程尚未开始,预计2017年10月施工,2019年投产。
4、设备采购情况:该项目设备尚未采购,后期模式未确定。
业主单位:
陕西秦龙电力股份有限公司

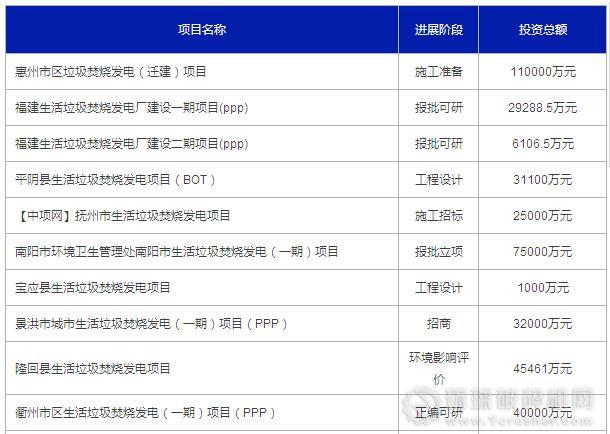

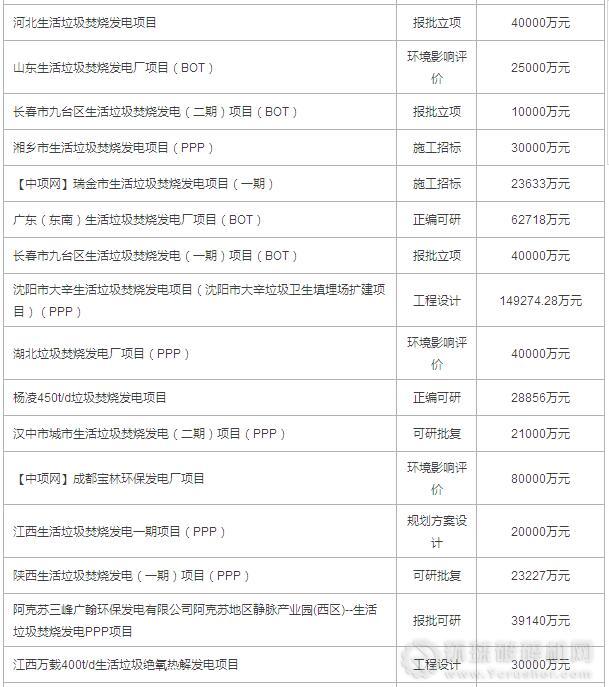

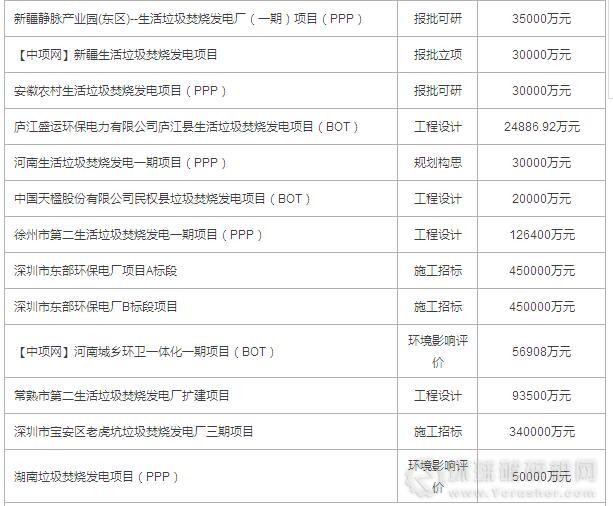

二、2017年5月份国内拟在建垃圾发电项目:
豫公网安备 41010502002251号
扫破碎机网微信公众号-阅读行业最新资讯
