西北电建将全力以赴完成2号机组脱硫超低排放改造工程
2016-03-22来源:环球破碎机网
环球破碎机网讯:大唐环境产业集团有限公司户县第二热电厂2号机组超低排放脱硫改造及GGH改造工程3月21日正式开始现场部分旧烟道的拆除工作。停炉前,项目部积极组织施工人员进行烟道制作,现场需要拆除的设备进行脚手架搭设以及外部保温的拆除以及安全防护隔离。目前前期准备工作基本完毕,项目部全体员工将全力以赴完成2号机组脱硫超低排放改造工程。
大唐环境产业集团有限公司户县第二热电厂2号机组超低排放脱硫改造及GGH改造工程位于西安市户县余下镇境内,属户县境内的工业规划区,距西安市约50公里,北距户县县城约3公里,南距余下镇1公里。本次工程承包范围除2号机组吸收塔系统改造(吸收塔抬高,塔内改造除尘除雾装置、辅塔安装及连接管道安装),脱硫烟道拆除与安装及GGH更换,还包括浆液循环系统、氧化空气系统,以及相关的电气系统及热控系统等相关改造。本次工期为55天,3月18日24:00停炉,锅炉吹扫、冷却为三天时间。

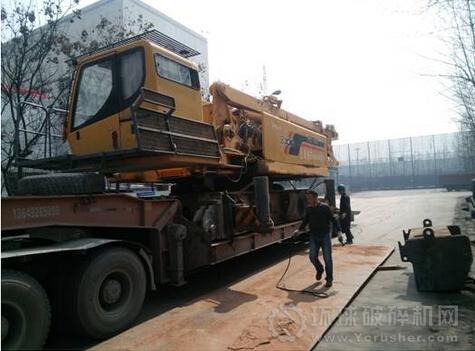

徐工QUY280吨履带吊是本次施工的最大的吊装
机械,为了2号机组超低排放改造工程顺利开始,业主、总承包、项目部领导高度重视。项目部及时跟踪运输车辆的路线及到达位置,徐工QUY280吨履带吊部件于3月16日下午陆续到场,主机于3月19日早晨到货并且及时卸车。(来源:西北电建三公司 作者:乔浪涛 )
责任编辑:宋欣
