近日,《长沙市2024年重点建设项目清单》发布。2024年,长沙市重点建设项目638个(含续建项目419个,新建项目219个),预估年度投资约2367亿元。
其中,基础设施领域项目130个,预估度年度投资约600亿元;产业发展领域项目316个,预估年度投资约1222亿元;社会民生领域项目135个,预估年度投资约403亿元;生态环保领域项目20个,预估年度投资约49亿元;科技创新领域项目37个,预估年度投资约93亿元。此外,还列入重大前期类项目16个。
清单明确了项目单位、建设内容和规模、预估总投资、2024年预估投资、进度目标等。其中铁路方面涉及重大项目6项(含市域郊铁路),分别是:

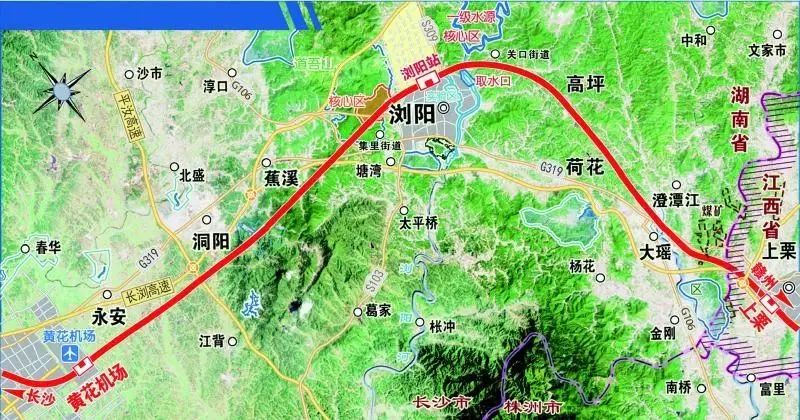

1、长沙至浏阳市域(郊)铁路黄花机场至浏阳段工程(新建)
建设内容:起于黄花机场T3航站楼(不含),止于关口站,线路全长约48.7千米,新建车站15座,另规划预留2座。
建设起止年限:2024-2029年;预估总投资182.7亿元,2024年预估投资2.5亿元。
进度目标:力争6月开工建设,开展交通疏解、管线迁改施工。
2、长沙至宁乡市域(郊)铁路工程(新建)
建设内容:连接长沙市城区与宁乡市,含线路建设及站点建设等内容。
建设起止年限:2024-2029年;预估总投资144.8亿元,2024年预估投资1.5亿元。
进度目标:力争10月开工建设,开展交通疏解、管线迁改施工。
3、长沙星沙(先锋站)至株洲城际铁路项目(重大前期)
建设内容:线路正线全长90.7千米,初步设站17座,线路整体呈人字型,连接长沙市与株洲市。
建设起止年限:2024-2028年;预估总投资183亿元。
进度目标:计划完成项目初步设计及施工图设计工作。

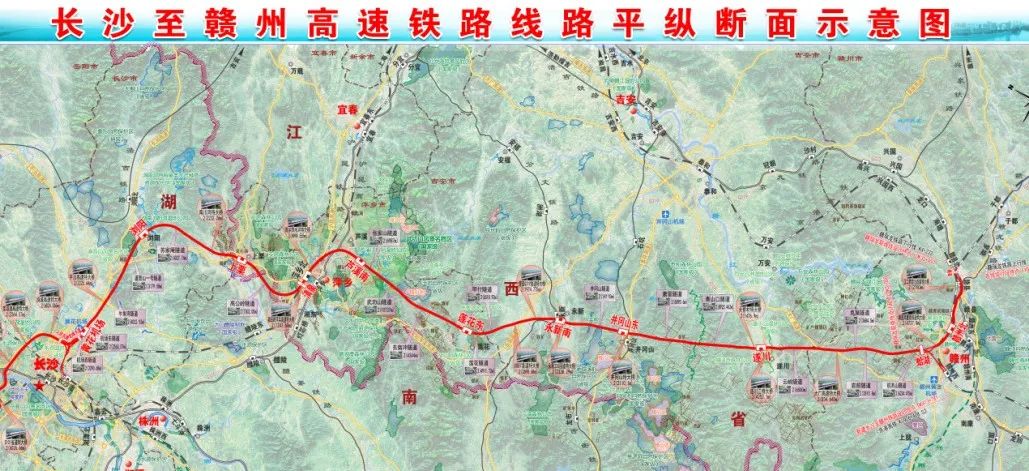

4、新建长沙至赣州高速铁路(新建)
建设内容:正线126.89千米,云贵厦联络线双线长11.5千米、单线长4.98千米,西南联络线合计单线长6.18千米,武广场联络线合计单线长4.92千米,新建黄花机场站、浏阳北站2个站。
建设起止年限:2024-2028年;预估总投资304亿元,2024年预估投资21亿元。
进度目标:力争3月开工建设,开展征地拆迁,路基桥梁、隧道工程施工。
5、呼南高速铁路益阳至娄底段(重大前期)
建设内容:线路自益阳南站引出,经益阳市桃江县、宁乡市、湘乡市、后引入娄底南站,全长约105千米,长沙段约40千米。
进度目标:计划完成项目初步设计批复。
6、益湛线益阳至娄底段电气化改造工程(新建)
建设内容:北起益阳东站,南至娄底东站,途经长沙宁乡,在宁乡境内实施电气化改造35千米,新建横市网工区及作业线2条、440米,新建青山桥牵引变电所改造及增加二路电源。
建设起止年限:2024-2026年;
预估总投资3.5亿元,2024年预估投资0.5亿元。
进度目标:力争3月开工建设,开展征地拆迁,路基桥梁、隧道工程施工。
此外,还包括新建京广铁路南段部分车站到发线延长改造赵李桥(不含)至株洲北(含)段以及铜官港铁路专用线一期项目;续建项目常益长高铁长沙西站站房计划在2026年建成。
另据江西省人民政府网消息:1月30日,省长叶建春来到设在省发改委的省重大项目推进工作专班调研。
他强调,重大项目建设是稳定经济运行的“压舱石”,是推动经济实现质的有效提升和量的合理增长的硬支撑。要以“大抓落实年”应有的姿态和作风,全力以赴推动项目建设取得实效,营造抓大项目、大抓项目的浓厚氛围,确保政府工作报告中关于重大项目建设的各项目标任务如期实现。

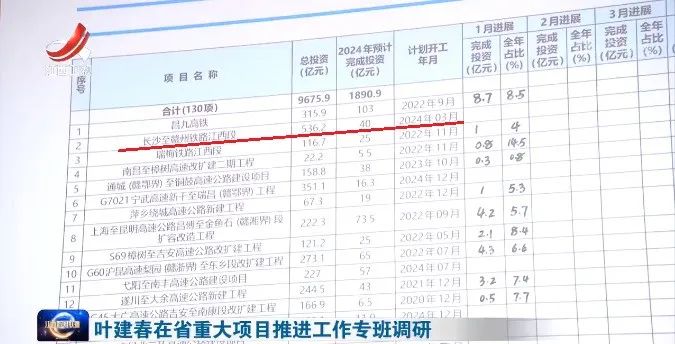

其中江西省2024年重大项目推进进度表显示,长赣高铁江西段总投资536.2亿元,2024年预计完成投资40亿元,计划2024年3月开工建设。
