随着各大生产线的开工,我们的设备也要开始运作了。不过,等等,我们在启动设备之前还有一件重要的事情要做。
没错,我们说的就是安装调试前的检查工作。作为
破碎生产线上重要的一员,在检查中,我们务必需要确保一些重要配套部件的距离和高度符合设备启动要求,从而保证设备开机运行稳定。今天,我们重点检查的是主电机的位置。
01、主电机安装在什么位置合适?
厂家推荐的主电机安装位置,请根据具体型号在

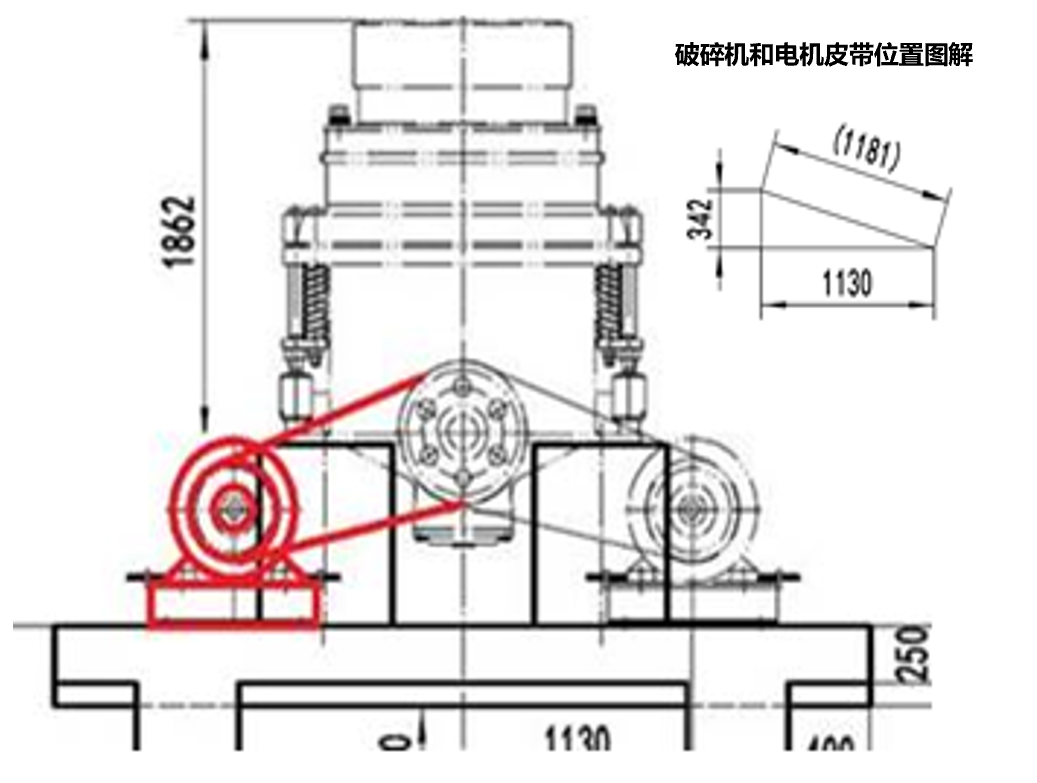

圆锥式破碎机的基础图上查找。拿 SC110B 圆锥
破碎机举例,如下图,我们可以在上面找到准确的尺寸。
一般来说,主电机必须按照上图示意,水平安装在传动轴的右侧或左侧。但如下图中蓝色线条所示,由于水平中心线上方或下方有±30°的限制,我们也允许倾斜安装。
02、如果在垂直方向安装了电机,会怎么样?
如果不小心在垂直方向安装了电机,也不要慌张。只要如下的几项保证正确无误,设备运行也不受影响:
V型皮带张紧符合标准
工作润滑油压力符合标准
工作润滑油温度符合标准
检查停机惯性时间至少30秒
但是,如果上述任意一项超出工厂推荐范围值,则可能发生润滑问题,从而导致外部传动轴衬套损坏及其他问题。
提示:建议将电机位置按照出厂说明校准
03、我们如何处理?
如果万一出现了外部传动轴衬套烧毁的情况,该怎么办呢?在这里,我们为您提供两种处理方法:
第一种

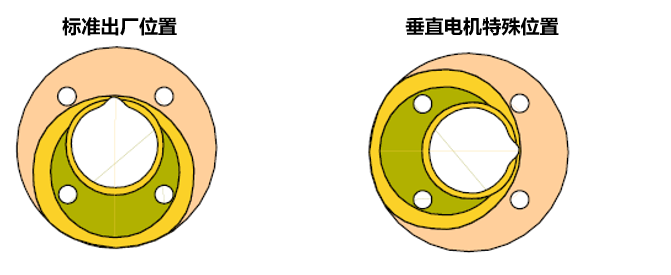

根据工厂说明将电机重新放置在水平位置。然后在12 点位置(出厂标准位置)安装带油槽的外部传动轴衬套。
第二种
在设备无法改变位置的情况下,保持电机垂直,在3点位置安装新的带油槽的外部传动轴衬套。
警告:内部传动轴衬套油槽请务必始终位于12点钟方向
检查完主电机位置,我们就准备开机测试干活儿吧,祝大家开工愉快!
